Сентябрь — время подведения итогов подготовки к новому отопительному сезону. О том, что было сделано на предприятии за летний период, рассказал замдиректора по производству Кондопожского ММП ЖКХ С.В. Хотин.


— К новому отопительному сезону уже готовы все сельские котельные. Здесь провели ремонты и частичную замену оборудования, поверили приборы, топливо заготовлено, договоры на поставку заключены.

На территории котельной № 2 на ул. Школьной в Кяппесельге

Жилфонд обследован, опрессован и промыт, идет подготовка паспортов готовности.


Что касается сетей, то на предприятии был составлен собственный план ремонтов. На 27 августа по теплосетям он был выполнен на 73%, реально сделано больше — по некоторым объектам еще оформляется документация. Осталось завершить ремонты у отдельных домов. По квартальным сетям остался один проблемный участок на ул. М. Горького у карильонов, где 2 сентября произошла аварийная ситуация. Ее планируем устранить до 5 сентября, а заодно поменять здесь приличный участок теплопровода, находящийся в аварийном состоянии.
Работы на водопроводных и канализационных сетях, уже оформленные документально, к 27 августа были выполнены на 71%. Планируем к началу отопительного сезона их завершить полностью.
Можно сказать, что это хорошие показатели, учитывая то, что техника и люди предприятия отвлечены на ликвидацию задымления свалки, а также огромный дополнительный объем работ, осуществленных Кондопожским ММП ЖКХ в рамках инвестиционных программ и предоставленных субсидий.

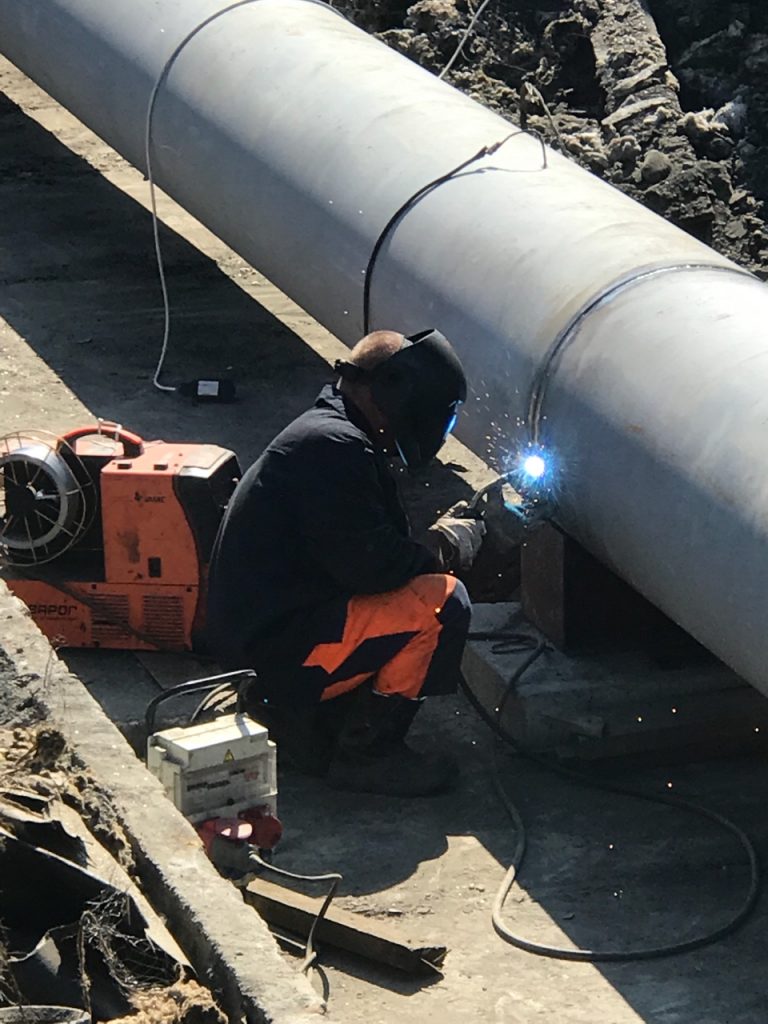

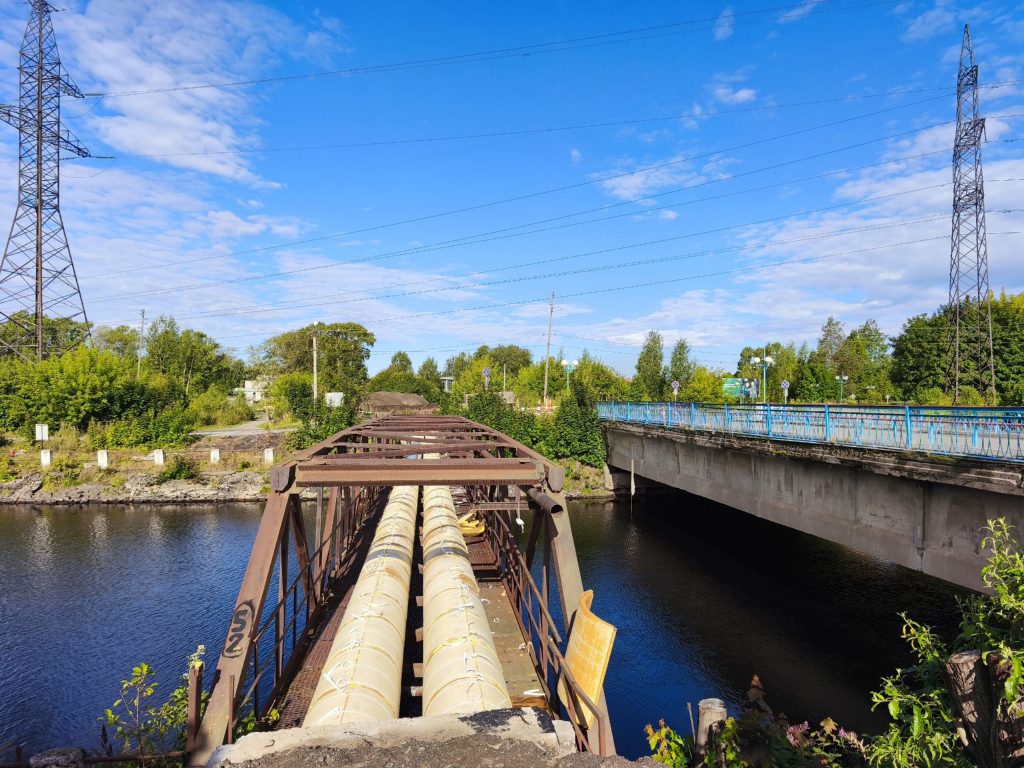

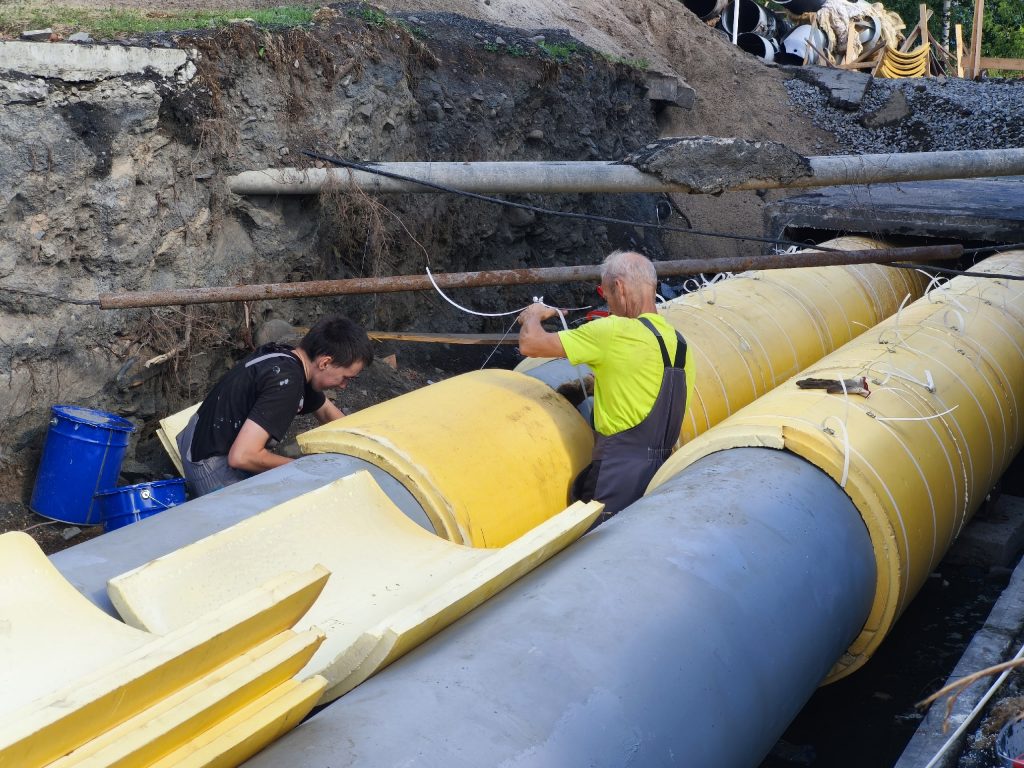

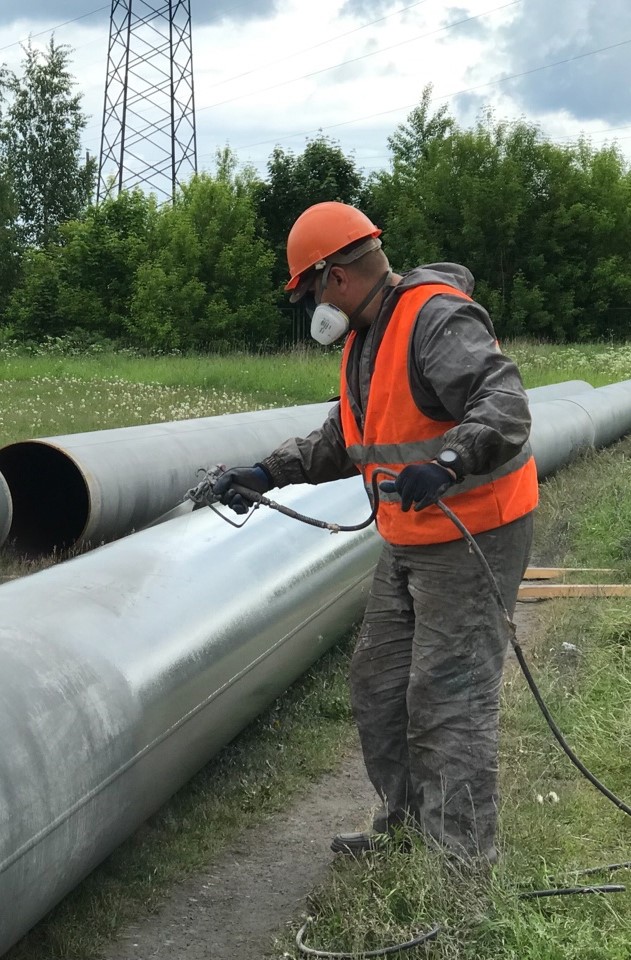

Главным проектом стал, конечно, капитальный ремонт магистрального участка теплосети диаметром 700 мм и протяженностью 600 погонных метров, который проходит от точки разграничения с сетями комбината за каналом, под автодорогой, через эстакаду до теплокамеры за баскетбольной площадкой у бассейна, а оттуда до теплокамеры на перекрестке ул. М. Горького и Комсомольской. На эти цели в администрацию Кондопожского района поступило 75 млн руб. из федерального бюджета. Специализированные предприятия республики отказались от этого предложения, пришлось за капремонт «семисотки» браться самим. Учитывая большие объемы, сжатые сроки и возможную негативную реакцию населения— предстояло отключить город от горячего водоснабжения на 60 дней, этот проект стал большим вызовом для нашего предприятия. Однако трубопровод был смонтирован в назначенный срок. Все, кто принимал участие в этих работах, большие молодцы! Работы на этом объекте еще продолжаются, траншею еще предстоит закопать.

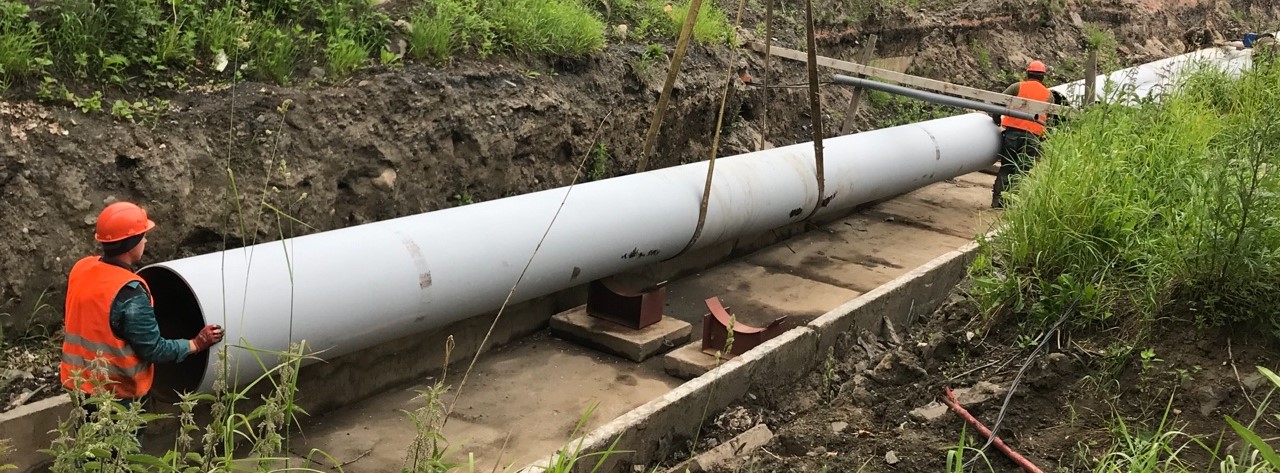

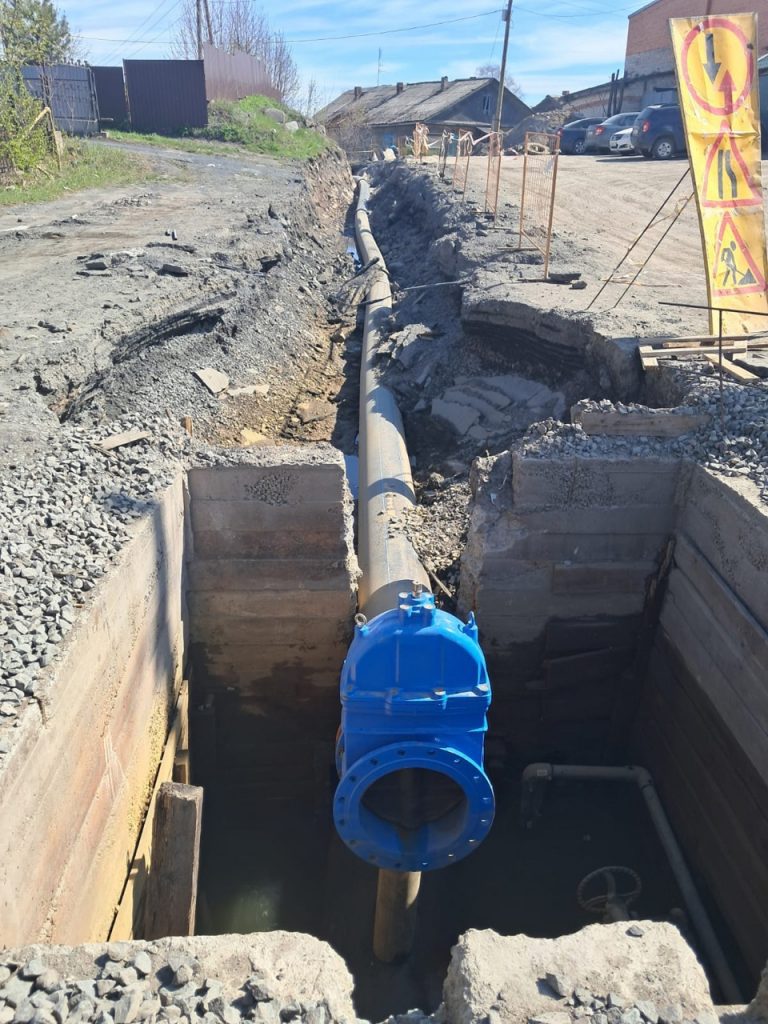

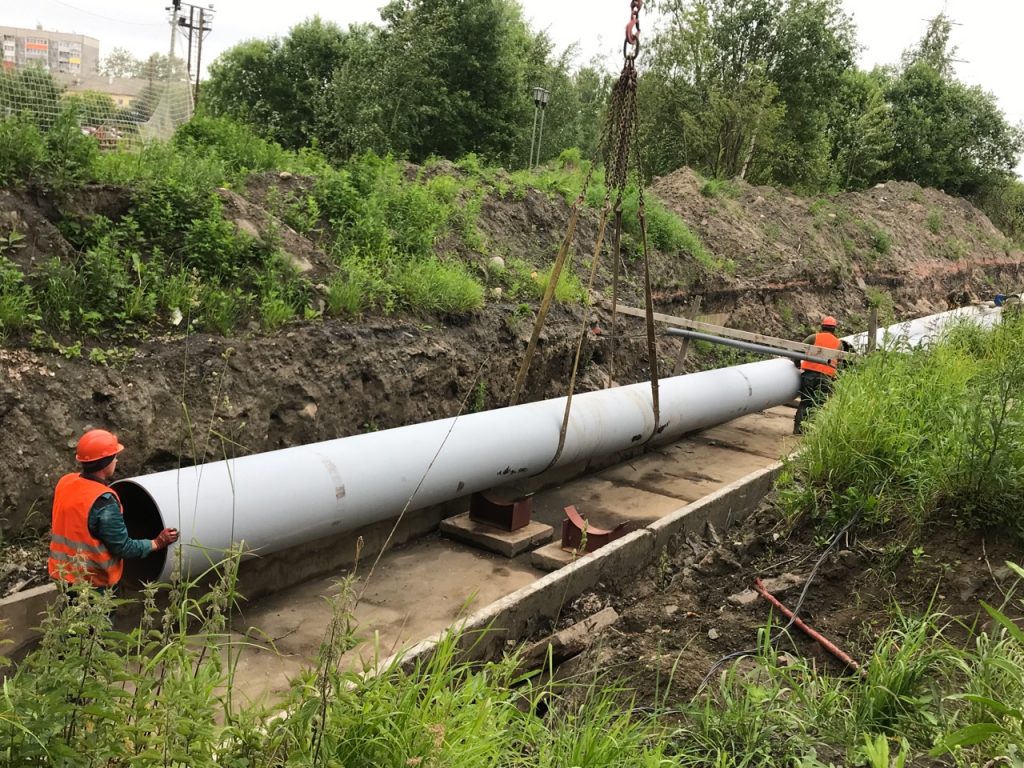

Кроме того, этим летом была завершена модернизация городского водопровода, где была проложена новая 90-метровую ветка, проходящая по ул. Пашкова до ул. Советов и идущая далее по ул. Советов за железнодорожный переезд.

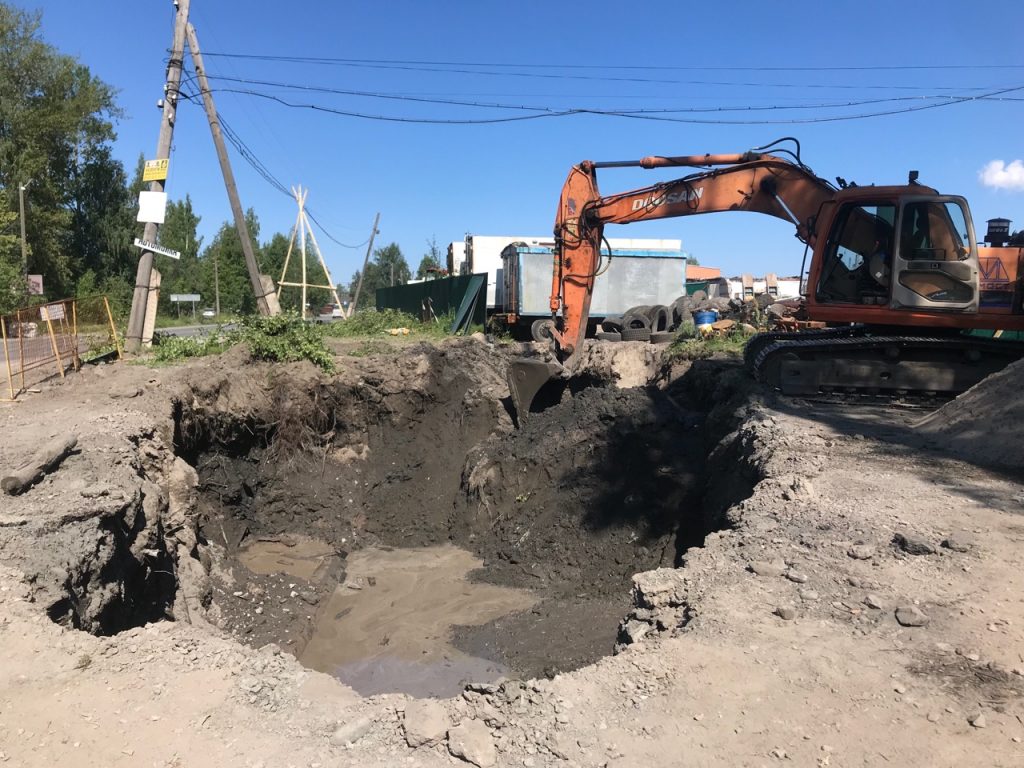

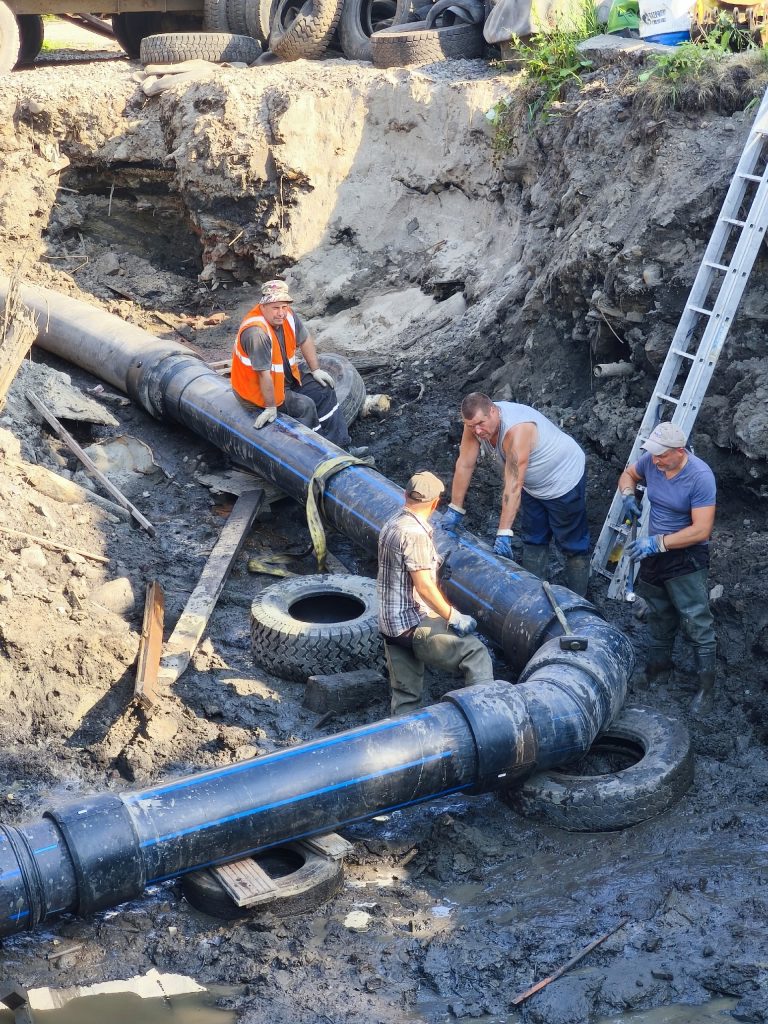

Дальнейшие работы на этой основной артерии водоснабжения города еще будут продолжены в сентябре. Ремонт участка от железной дороги до дома № 31 по ул. Советов — на средства субсидии в размере 10,9 млн. руб. А в рамках реализации инвестиционной программы Кондопожского ММП ЖКХ в сфере холодного водоснабжения предстоит заменить участок водопровода, который проходит от д. 23 по ул. Заводской вдоль ул. Советов (под арками торгового центра) до ул. Пролетарской.
Словом, сделано уже немало, но и впереди еще много работы.

0

Categories:

Tags:

No responses yet

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *

Заполняя форму, я принимаю условия Политики конфиденциальности и даю согласие на Обработку персональных данных

Авторизация
*
*
Регистрация
Генерация пароля
УК Кондопожское ММП ЖКХ
Обзор конфиденциальности

На этом сайте используются файлы cookie, что позволяет нам обеспечить наилучшее качество обслуживания пользователей. Информация о файлах cookie хранится в вашем браузере и выполняет такие функции, как распознавание вас при возвращении на наш сайт и помощь нашей команде в понимании того, какие разделы сайта вы считаете наиболее интересными и полезными.
